綠能集團香格里拉砌修塘光伏發電項目(二期)建設加速推進
在迪慶香格里拉市東北部的格咱鄉,能投集團所屬綠能香格里拉公司砌修塘光伏發電項目(二期),正迎來建設關鍵攻堅階段。該項目最高海拔4700米,平均海拔4500米,是集團目前海拔最高的光伏項目。
項目所在地自然條件嚴苛,山體陡峭,道路曲折,高海拔常年缺氧、強紫外線輻射,大風、大霧、冰雹等極端天氣頻發,給項目建設帶來了諸多挑戰。建設團隊們直面困難,筑牢安全防線,全力推進工程建設。

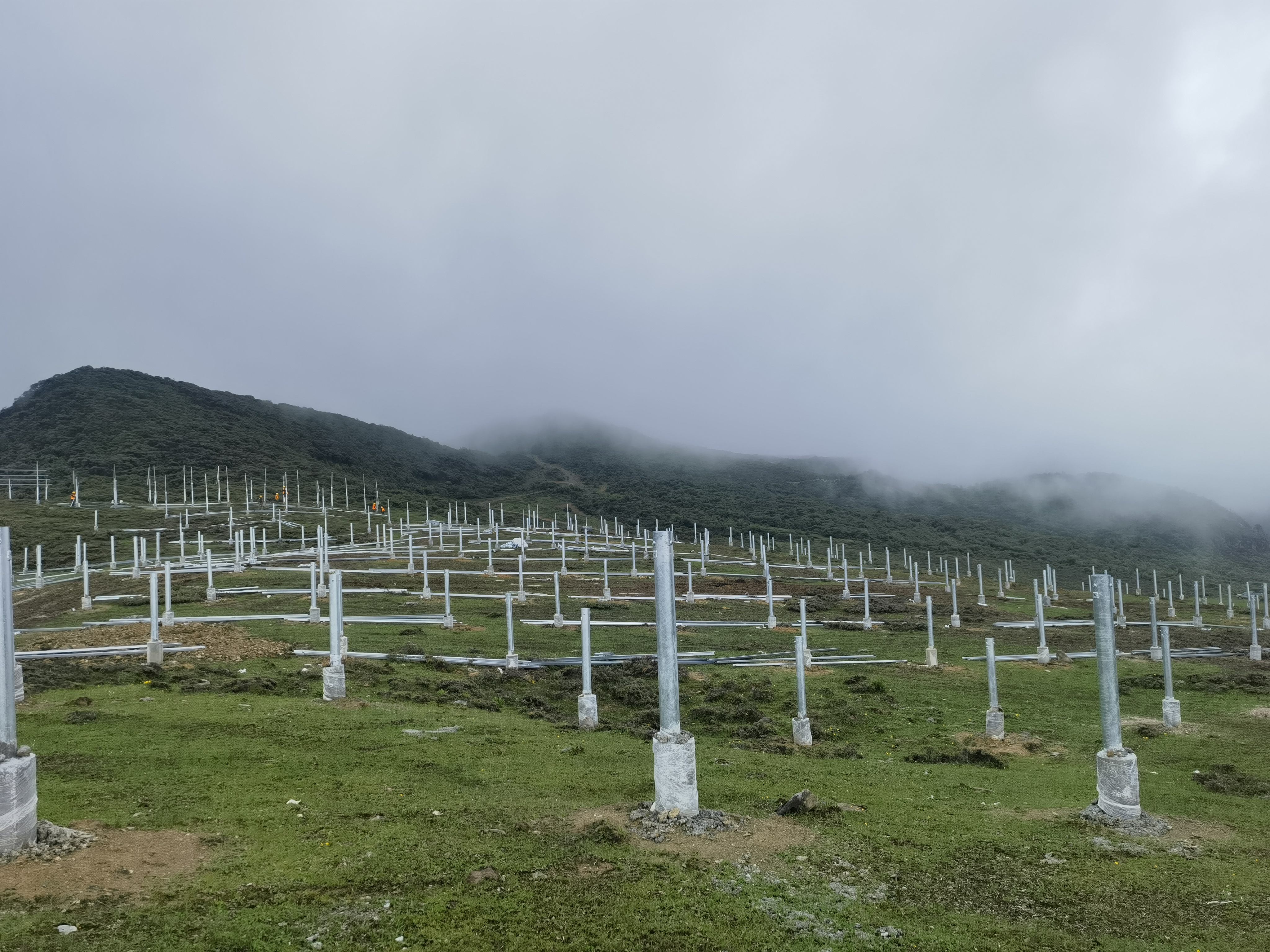

香格里拉公司聯合施工單位緊扣時間節點、倒排工期,通過科學劃分施工區域,合理規劃施工進度,公司管理人員靠前指揮,統籌生產要素,有序推動項目現場各項工作銜接。建設現場打樁、基礎澆筑、支架安裝等多個施工作業面同步展開。截至7月,光伏場區清表累計完成82.47%,鉆孔累計完成64.2%,基礎澆筑累計完成37.58%,積極推進送出線路塔基征占地協調工作。
下一步,香格里拉公司將緊盯投產目標,凝心聚力,創新突破,高標準高質量推進項目建設,確保今年12月31日前實現全容量并網,為高原發展注入綠色新動能。
